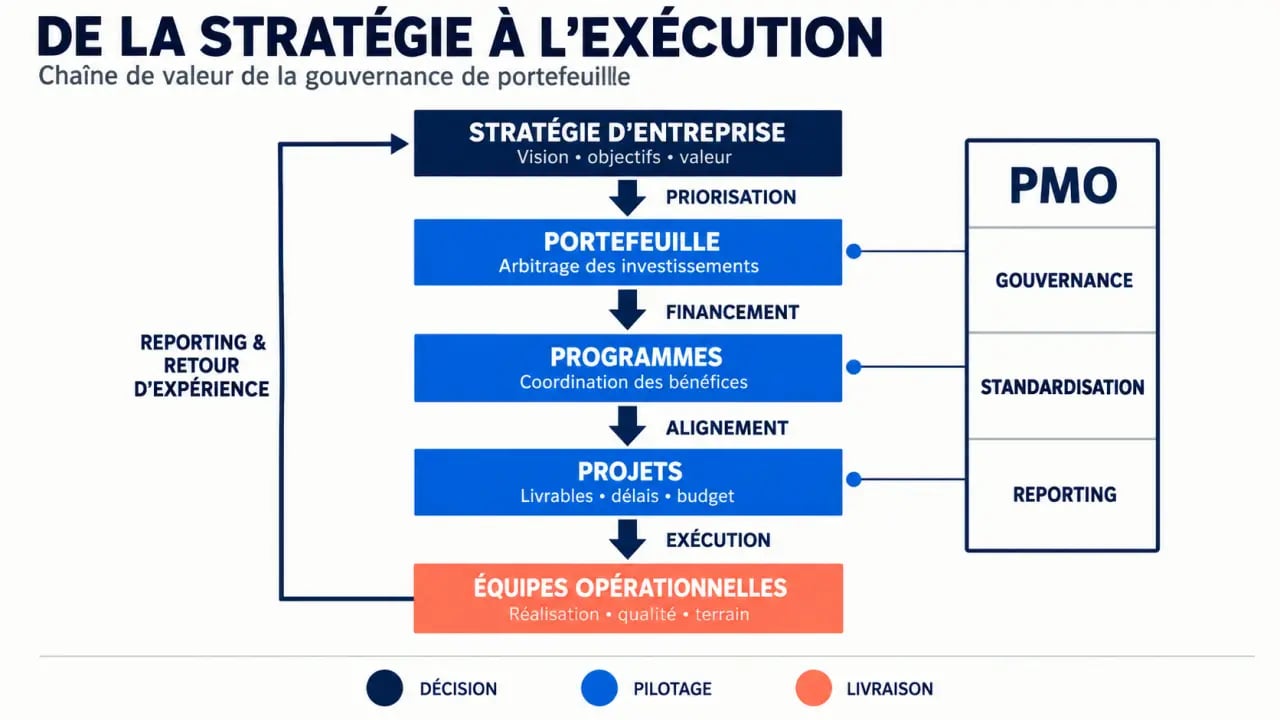

Un bureau de gestion de projet relie stratégie, ressources et décisions

Un bureau de gestion de projet, ou PMO pour Project Management Office, aide une organisation à piloter ses projets selon une logique commune. Il contribue à décider quoi lancer, à affecter les bonnes ressources, à suivre les risques et à relier le travail quotidien aux objectifs de l’entreprise. Sa mission est de rendre les arbitrages plus lisibles et les projets plus prévisibles.
Le PMO, un point d’appui entre stratégie et exécution
Le bureau de gestion de projet est une fonction transverse qui organise la gestion des projets, des programmes et des portefeuilles. Il définit un cadre partagé : étapes du cycle de vie, rôles, modèles de brief, règles de validation, indicateurs et rythme de reporting. Chaque équipe conserve son expertise métier, tandis que le PMO évite que chaque département réinvente ses pratiques.

Son périmètre dépasse celui d’un projet isolé. Il examine la cohérence de l’ensemble : projets en cours, dépendances, capacité disponible, budgets engagés, risques majeurs et valeur attendue. Cette vue portefeuille permet de repérer deux initiatives concurrentes, un même expert sollicité sur plusieurs projets ou une initiative qui ne contribue plus aux priorités stratégiques.
PMO, chef de projet et responsable de portefeuille : des rôles complémentaires
Le chef de projet conduit une initiative précise. Il planifie les tâches, anime l’équipe, traite les aléas et livre le résultat attendu. Le responsable de programme coordonne plusieurs projets liés par un objectif commun. Le responsable de portefeuille arbitre les investissements entre différentes initiatives. Le PMO fournit le cadre, les données, les méthodes et la gouvernance qui permettent à ces rôles de travailler de façon cohérente.
Dans une petite structure, une même personne peut assumer plusieurs de ces responsabilités. À mesure que le nombre de projets, de parties prenantes et de dépendances augmente, les dissocier apporte davantage de transparence. Cela évite aussi que le pilotage repose uniquement sur des fichiers locaux ou des échanges informels.
Les responsabilités qui donnent une utilité concrète au bureau de gestion de projet
Un PMO efficace ne se limite pas à produire des tableaux de bord. Il donne aux décideurs et aux équipes les informations nécessaires pour agir au bon moment. Ses responsabilités couvrent généralement les domaines suivants :
- définir des processus standardisés, adaptés au niveau de complexité des projets ;
- organiser la gouvernance avec des comités, des droits de décision, des jalons et des règles d’escalade des alertes ;
- centraliser le suivi des délais, des budgets, des risques, des dépendances et des bénéfices attendus ;
- prioriser les demandes selon leur valeur, leur urgence, leur faisabilité et leur alignement stratégique ;
- suivre la charge, les compétences et la disponibilité des ressources ;
- former les chefs de projet, capitaliser les retours d’expérience et faire évoluer les pratiques.
Une gouvernance proportionnée, pas une bureaucratie
Le niveau de contrôle doit dépendre du risque. Une amélioration locale à faible enjeu n’a pas besoin du même dossier de validation qu’une transformation numérique impliquant plusieurs directions. Le PMO peut donc prévoir des parcours de gouvernance distincts : léger pour les petits projets, renforcé pour les projets coûteux, réglementés ou fortement dépendants d’autres chantiers.
Un cadre identique pour tous ralentit les équipes et encourage les contournements. À l’inverse, un cadre trop souple masque les dérives jusqu’à ce qu’elles deviennent coûteuses. Le rôle du PMO est de maintenir un équilibre entre autonomie, traçabilité et capacité de décision, avec des exigences adaptées à chaque situation.
Choisir le modèle de PMO selon le niveau de contrôle recherché
Il n’existe pas de modèle unique. Le choix dépend de la maturité de l’organisation, de son volume de projets, de son besoin d’harmonisation et de l’autorité qu’elle souhaite confier au PMO. Trois modèles permettent de distinguer les principaux niveaux d’intervention.
| Modèle | Niveau de contrôle | Rôle principal | Contexte adapté |
|---|---|---|---|
| PMO de soutien | Faible | Mettre à disposition des méthodes, des modèles, de la formation et des conseils. | Équipes autonomes qui veulent progresser sans centralisation forte. |
| PMO de contrôle | Intermédiaire | Faire respecter les standards, les jalons, les reportings et les règles de gouvernance. | Organisation confrontée à des pratiques hétérogènes ou à des dérives récurrentes. |
| PMO directif | Élevé | Prendre directement en charge le pilotage de projets ou affecter les chefs de projet. | Programmes critiques, environnement complexe ou faible maturité projet. |
Le PMO peut aussi être départemental, par exemple au sein de la DSI, ou couvrir l’ensemble de l’entreprise. Dans ce dernier cas, on parle souvent d’EPMO, pour Enterprise Project Management Office. Son enjeu est de coordonner les priorités entre les différentes unités et d’arbitrer à l’échelle du portefeuille global.
PMO interne ou externe : une question de durée et de transfert de compétences
Un PMO interne s’inscrit dans la durée. Il connaît la culture de l’organisation, accompagne les équipes et fait vivre les processus. Un PMO externe intervient plutôt pour diagnostiquer une situation, concevoir un modèle opératoire, remettre un portefeuille sous contrôle ou accélérer le déploiement d’un nouvel outil. L’externe apporte du recul, tandis que l’interne facilite l’appropriation. Dans de nombreux cas, l’accompagnement externe peut lancer la dynamique, à condition de prévoir clairement le transfert de compétences.
Les outils et indicateurs qui transforment les informations en décisions
Un outil de gestion de projets et de portefeuilles ne remplace pas la gouvernance. Il évite toutefois que les données critiques soient dispersées entre tableurs, messageries et présentations. Le PMO a besoin d’une vue consolidée des projets, des feuilles de route, des capacités, des données financières et des dépendances. Des tableaux de bord actualisés facilitent les arbitrages avant que les retards ou les surcharges ne s’installent.
Le suivi de la charge mérite une attention particulière. Un plan de ressources peut sembler équilibré si l’on regarde seulement les disponibilités théoriques. La situation change lorsque l’on intègre les compétences rares, les périodes de recette, les congés et les travaux non planifiés. Le croisement de ces données révèle les zones de fragilité avant qu’elles ne se traduisent par des retards.
Un tableau de bord utile répond à des questions simples
Les indicateurs doivent éclairer une décision, pas alimenter une collection de chiffres. Un PMO peut suivre l’avancement par jalon, le budget consommé, l’exposition aux risques, la charge par profil, les dépendances bloquantes et la valeur attendue. Il peut aussi mesurer le taux de projets alignés sur les priorités, le délai entre une demande et une décision ou la fréquence des réaffectations de ressources.
Les données en temps réel sont utiles lorsque les règles de mise à jour sont claires. Sans responsabilité définie, même le meilleur outil produit une vue portefeuille incomplète. Le PMO doit donc fixer le niveau de qualité attendu, préciser qui actualise chaque donnée et rendre les écarts visibles, sans transformer le reporting en exercice de justification.
Mettre en place un PMO sans perdre l’adhésion des équipes
La création d’un PMO commence par un diagnostic précis : quels projets dérivent, où se trouvent les silos, quelles décisions prennent trop de temps et quelles ressources sont sursollicitées ? Ce diagnostic sert à définir un mandat limité et mesurable, plutôt qu’un service censé résoudre tous les problèmes dès son lancement.
- Définir la charte du PMO : périmètre, sponsor, autorité, services rendus et publics concernés.
- Choisir quelques processus prioritaires : réception des demandes, priorisation, lancement, reporting et gestion des risques.
- Installer une gouvernance lisible : préciser qui recommande, qui arbitre et qui exécute.
- Déployer un socle d’outils commun sans imposer une complexité disproportionnée.
- Mesurer et ajuster : adoption des méthodes, qualité des données, délai de décision et santé du portefeuille.
Le point de départ le plus crédible est souvent un périmètre pilote : une direction, un programme ou un ensemble de projets à forte visibilité. Les premiers résultats doivent montrer une amélioration concrète, comme une priorisation plus rapide, une meilleure visibilité sur les risques ou une réduction des conflits de ressources. Le PMO gagne sa légitimité lorsqu’il aide les équipes à livrer et simplifie leurs décisions, au lieu de leur demander uniquement davantage de comptes rendus.
